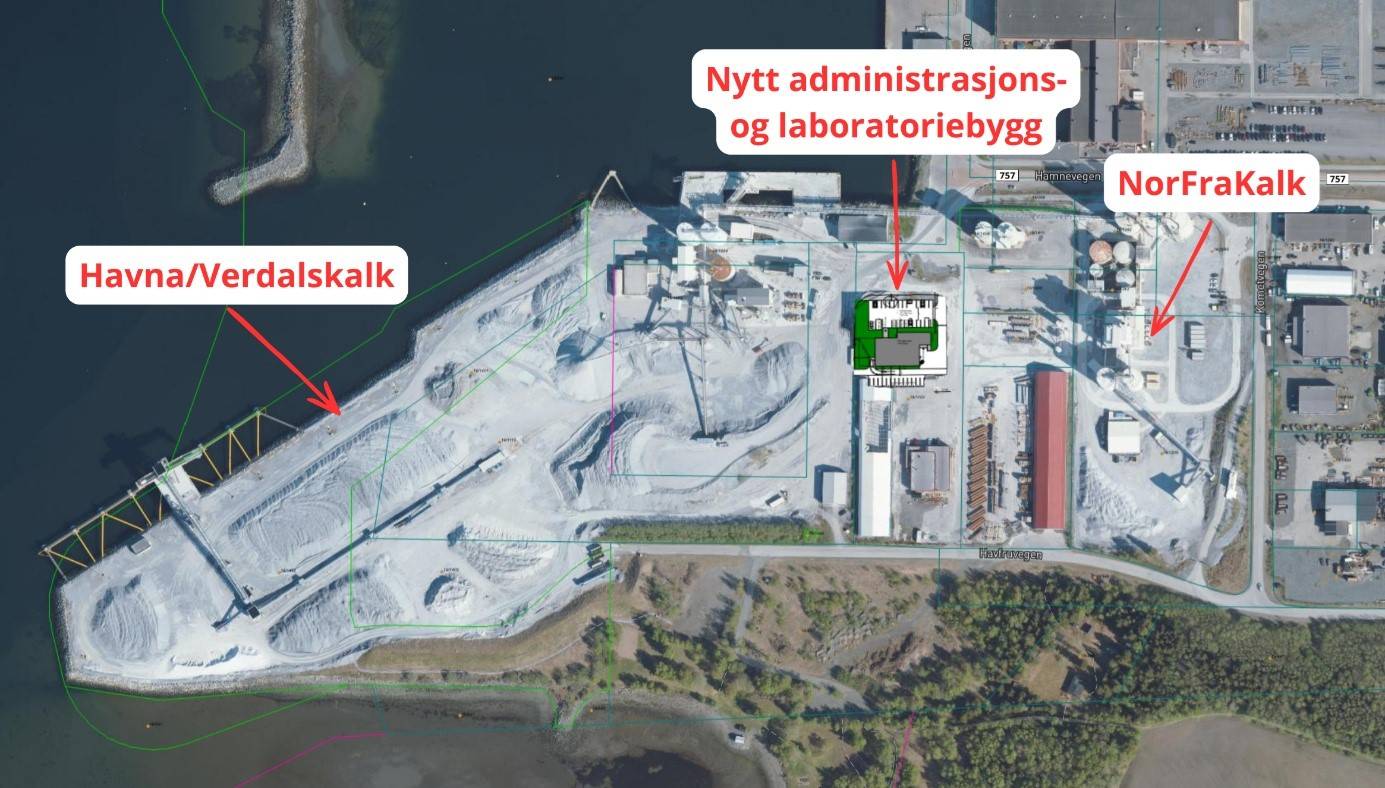

Her kan du se planene for bygget.
Oppdatert status administrasjons- og laboratoriebygg på Ørin |
Oppfølging av nyhetsbrev utsendt 12. november 2025.
Siden kontraktsigneringen har Grande entreprenør arbeidet med detaljprosjektering, som nå er i sluttfasen. Riggområde er sikret med byggegjerder, og både kontor og mannskapsbrakker er satt opp. Utgraving av tomten er planlagt å starte i slutten av uke 12-2026. Byggeprosjektet går fortløpende i henhold til milepæler og skal etter plan ha tørt bygg i starten av august.
|
|
|

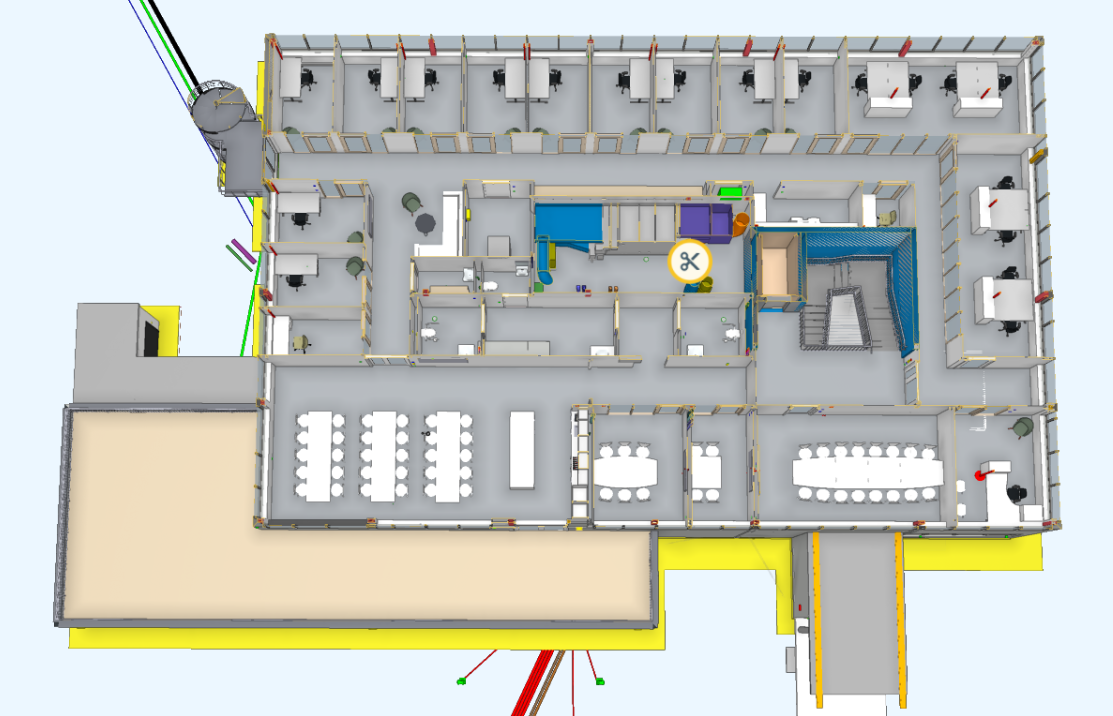

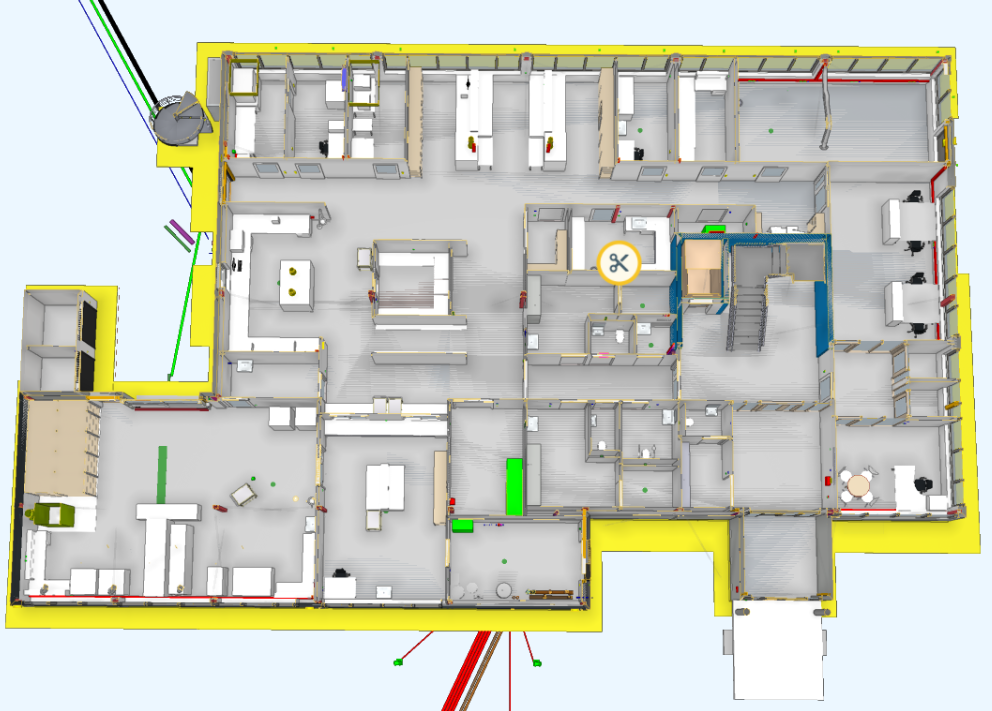

Bildet til venstre: 1. etg. Laboratorie. Bildet til høyre: 2. etg. Kontorer |
|
|
Systematisk ferdigstillelse utføres i løpet av januar 2027 og ferdig bygg overleveres til Franzefoss Minerals 6. februar 2027. Vi vil holde dere oppdatert med nye nyhetsbrev underveis i byggeprosessen.
|
|
|

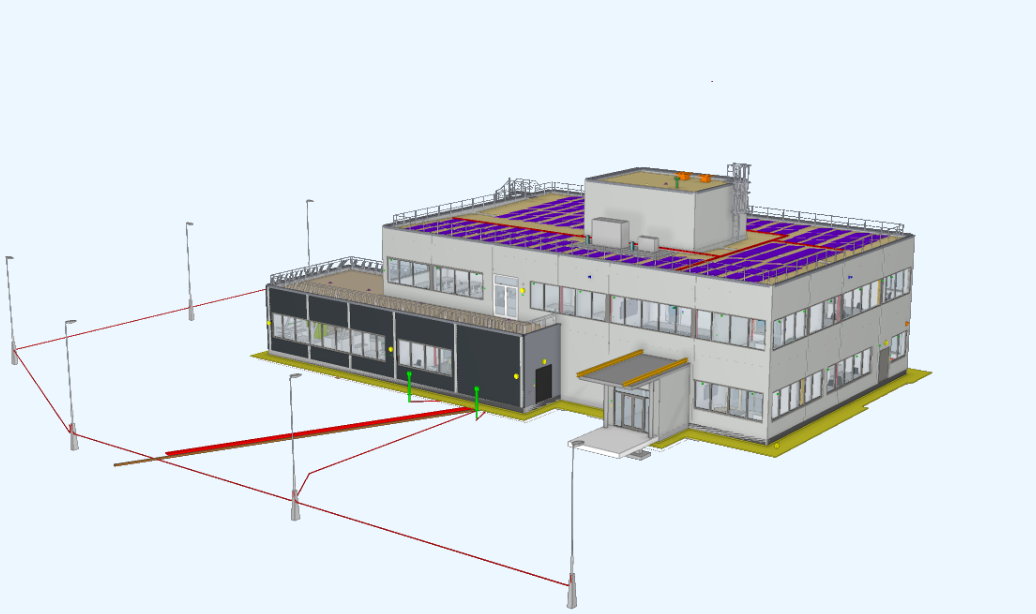

Hele bygget sett fra nord. |
|
|
