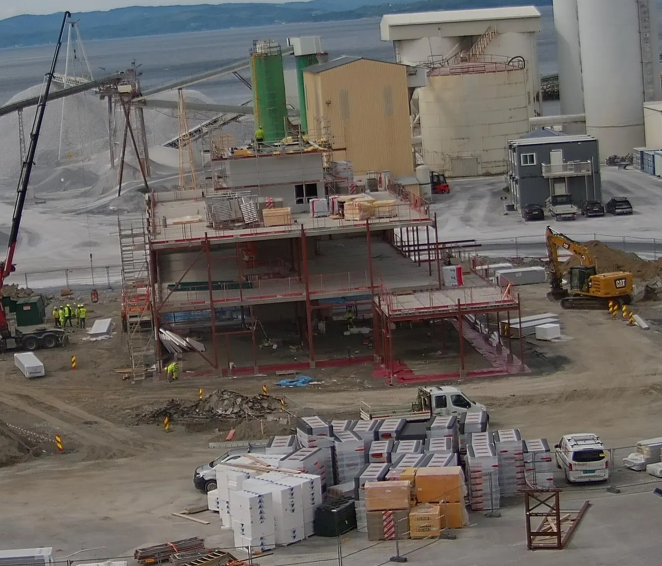

Bildet over tatt 9. juni 2026
Prosjektet er i henhold til fremdriftsplan. Bunnledninger og oppstikk i bygg er ferdigstilt. Heidelberg Materials har fullført sitt oppdrag med levering og montasje av bygget, som har forløpt uten problemer.
Gulv er avrettet og radonsperre er lagt ut. Deler av 1. etasje er isolert og klargjort for støpning, som utføres i to etapper. Første etappe er planlagt i uke 24.
Montasje av sandwich (ytterveggs plater) er godt i gang.
I henhold til fremdriftsplanen vil bygget være tett innen 10. juli 2026. Grande Entreprenør med underleverandører tar ferie i uke 29, 30 og 31, og det vil derfor være stille på byggeplassen i denne perioden.
Etter ferien starter innredningsfasen og opparbeiding av utomhus arealet med kummer, støyskjerm, lys, kantstein og asfaltering.
Planlagt overlevering av ferdig bygg er 6. februar 2027.
Vi ønsker alle en riktig fin sommer🌞
Med vennlig hilsen
for Franzefoss Minerals
Øystein Ulsletten
Prosjektleder
